Reference / Medový Újezd u Rokycan

Období realizace

08-12/2015

Charakteristika domu

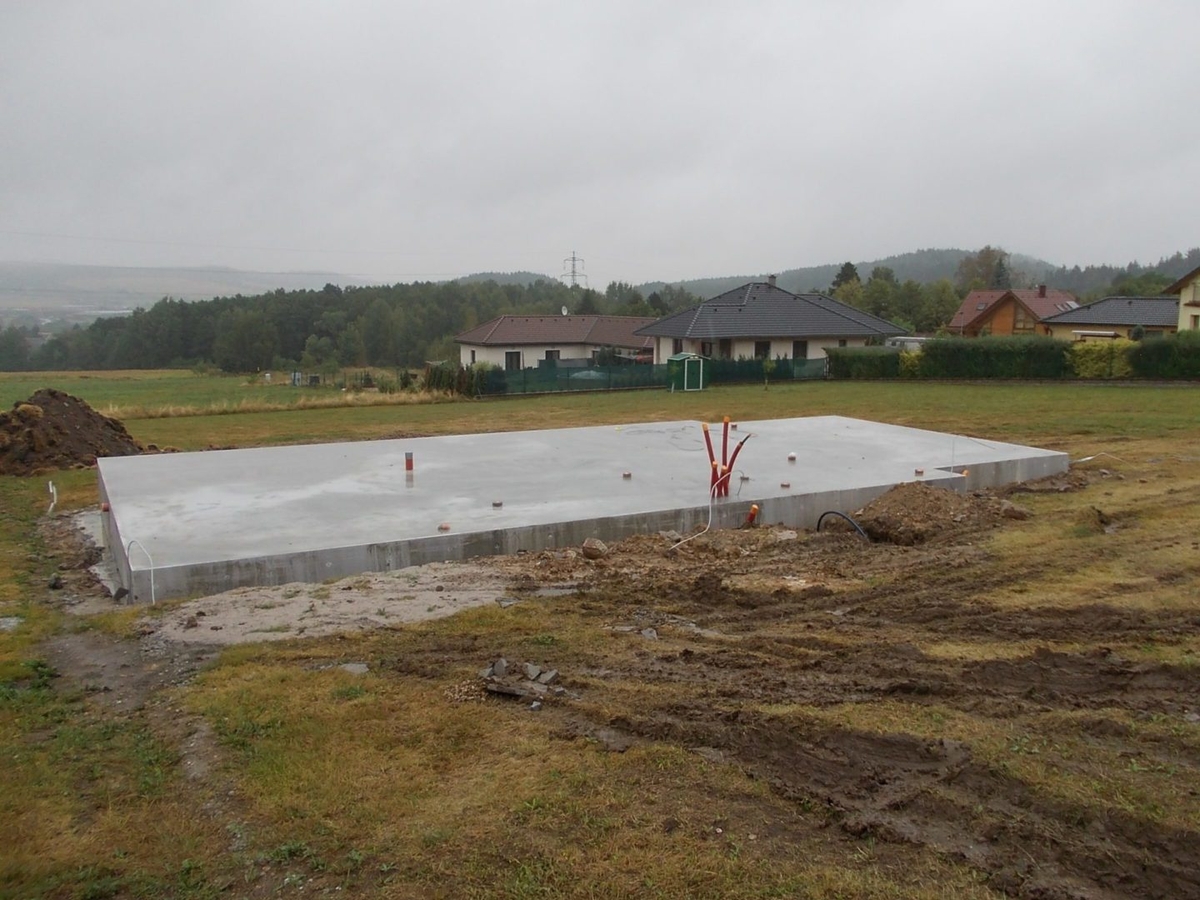

3.8.2015 jsme zahájili stavbu rodinného domu Aurelius včetně garáže v Medovém Újezdu u Rokycan. Zatím máme hotové základy a dnes (17.8.), protože se konečně ochladilo, betonujeme základovou desku. Mírný ale trvalý dešť a chladné počasí je pro vyzrání desky naprosto ideální. Výroba panelů finišuje a vše směřuje k pondělí, kdy zahajujeme montáž dřevostavby.

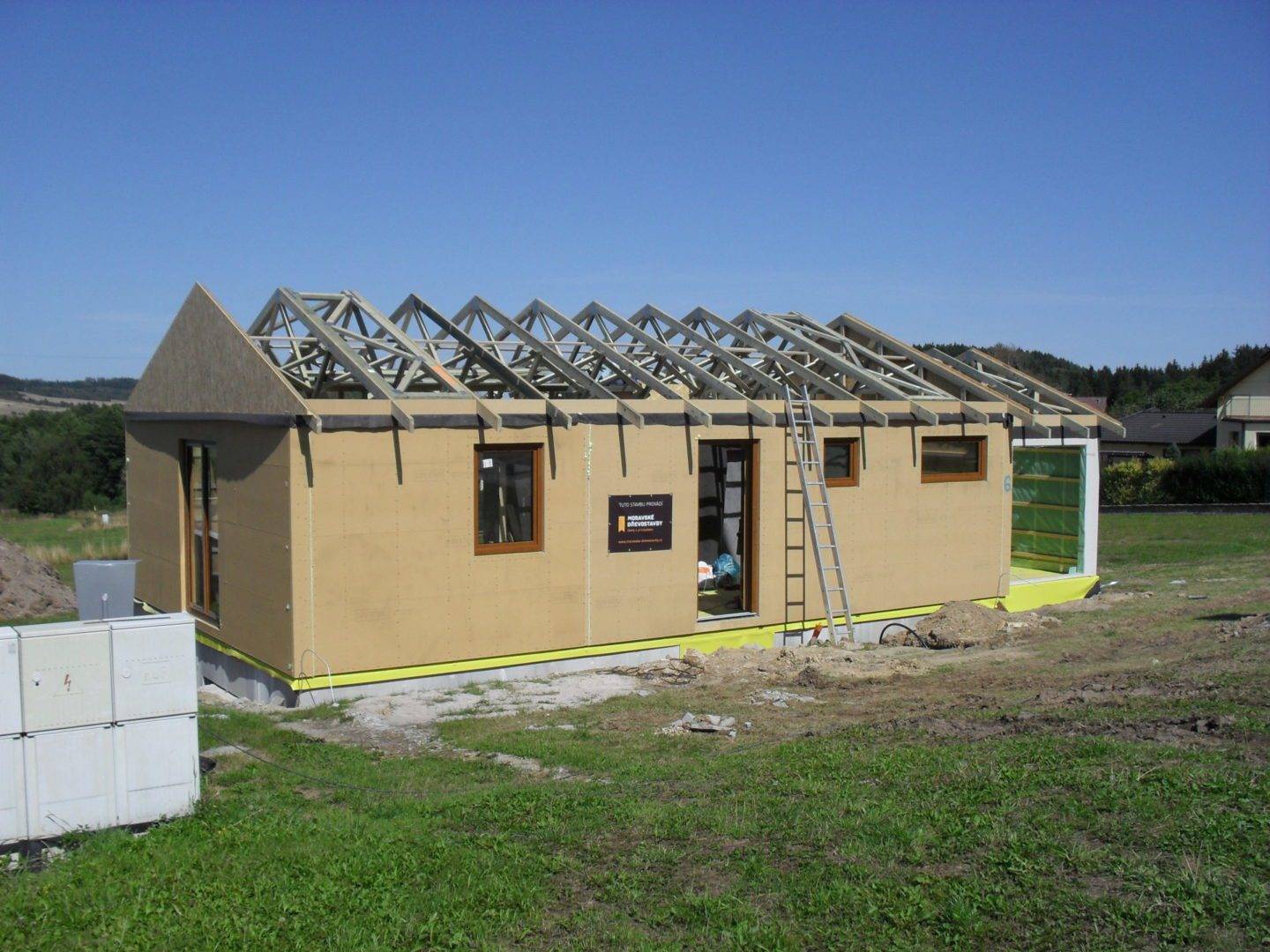

24.8.2015 zahajujeme hydroizolací základové desky a montujeme dřevostavbu ve stavebním systému DNK - kompletní stěnové panely vč. osazených plastových oken - trojskla s trojím těsněním v oboustranné imitaci dřeva. Navazuje montáž vazníkové konstrukce střechy vč. podlahy úložného prostoru a montovaného komína Schiedel Parat.

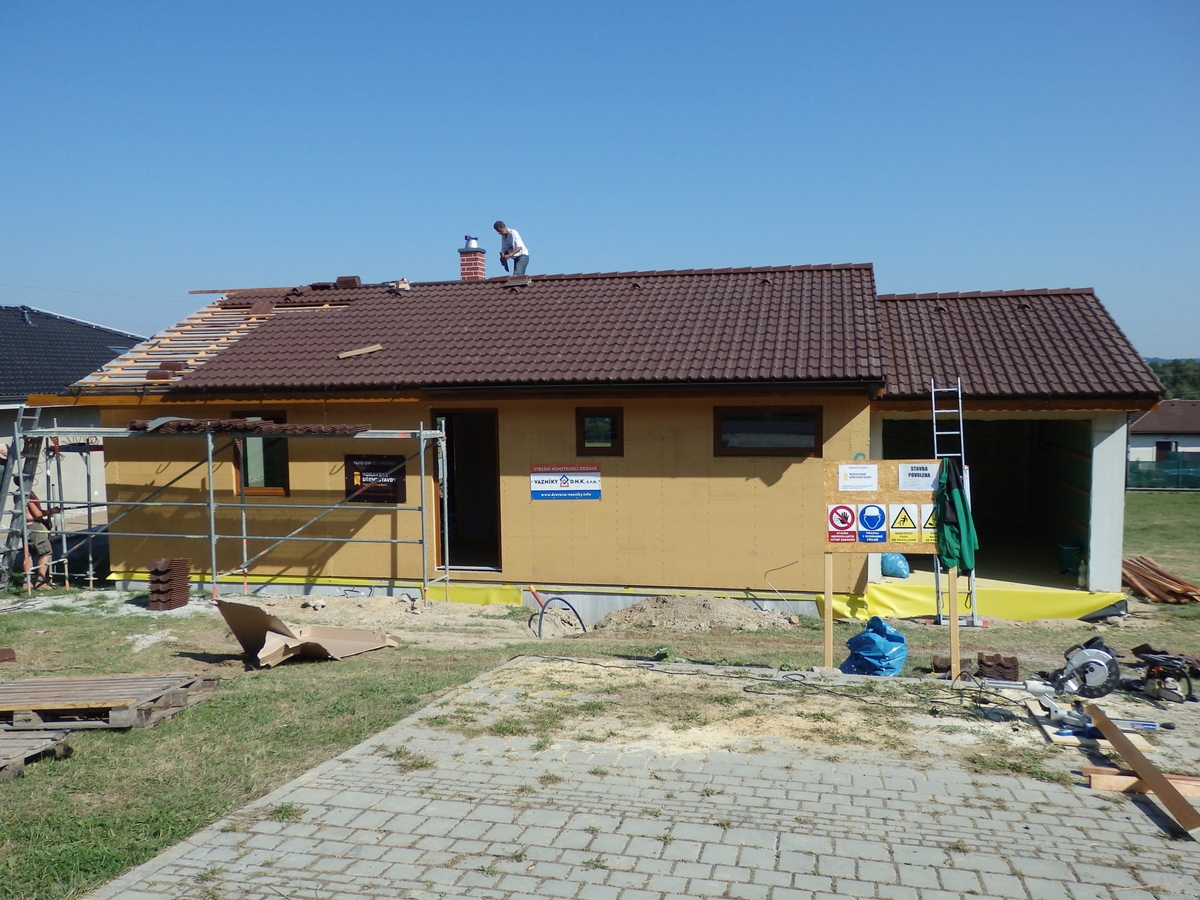

27.8.2015 nastupují pokrývači, kteří zalaťují střechu, provedou montáž střešní krytiny KM Beta, klempířských prvků KJG a natřených palubek na podbití přesahů střechy. Dokončujeme parotěsnou rovinu podhledu a přípravu na foukání tepelné celulózové izolace.

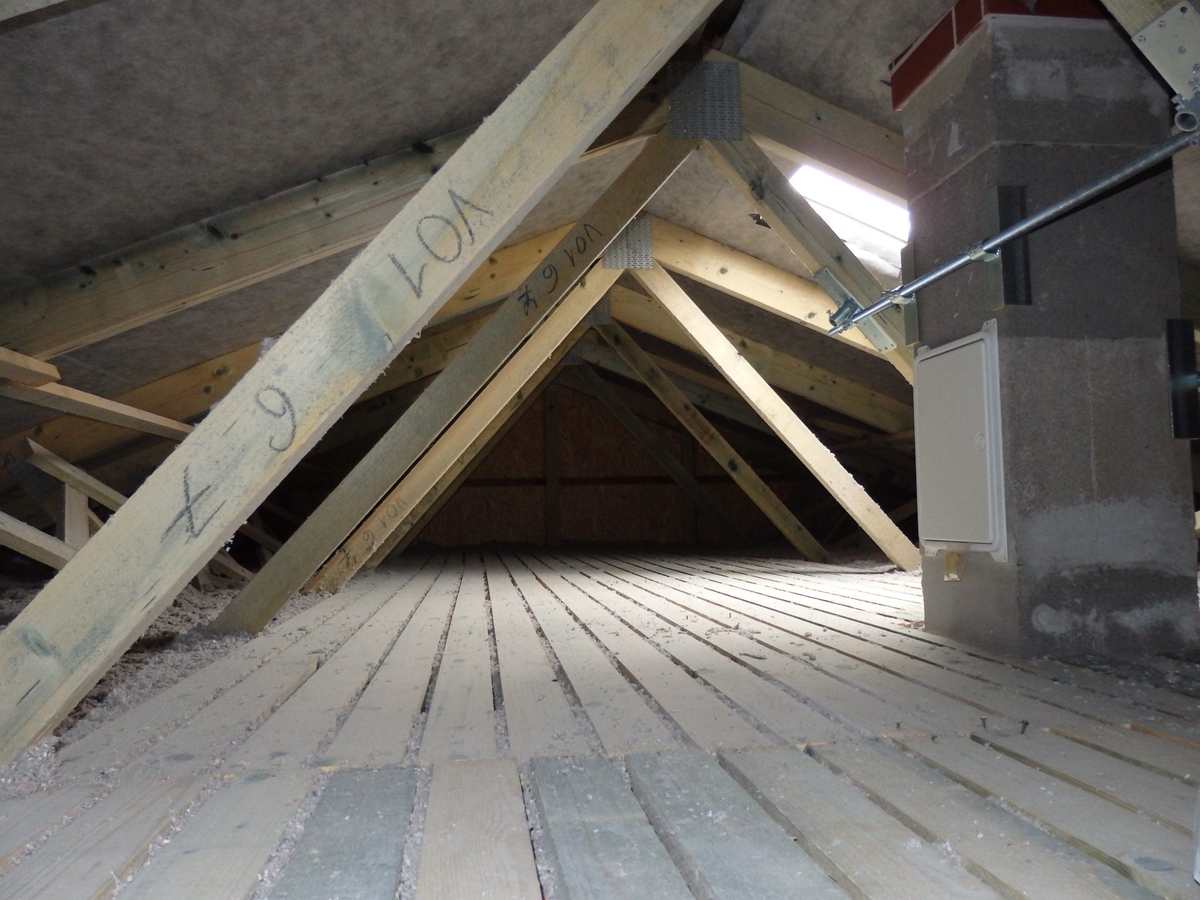

1.9.2015 kompletní dokončení střechy a zateplení střechy foukanou izolací.

5.9.2015 betonáž hrubé podlahy v garáži

7.9.2015 nastupují sádrokartonáři, osazení tepelně izolačních poklopů nad vlezy do podstřeší.

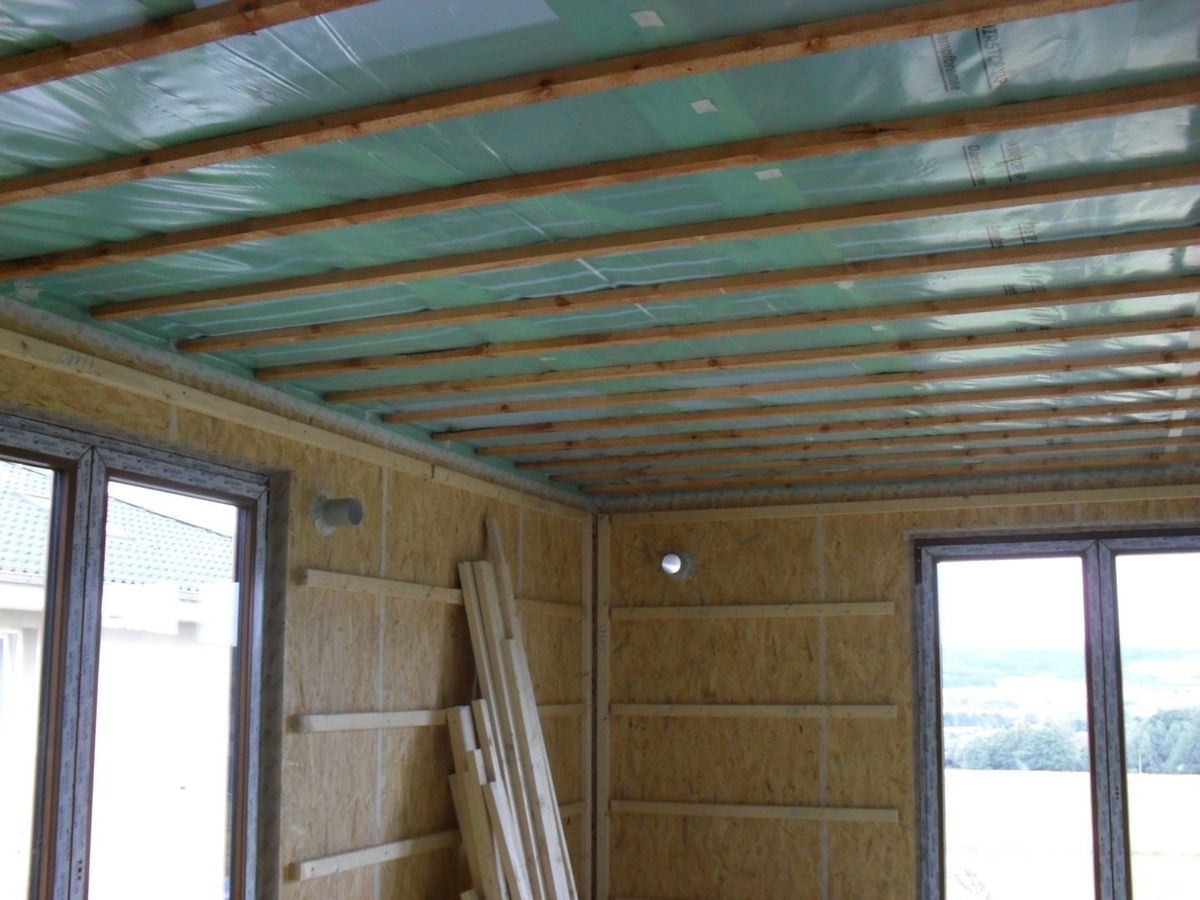

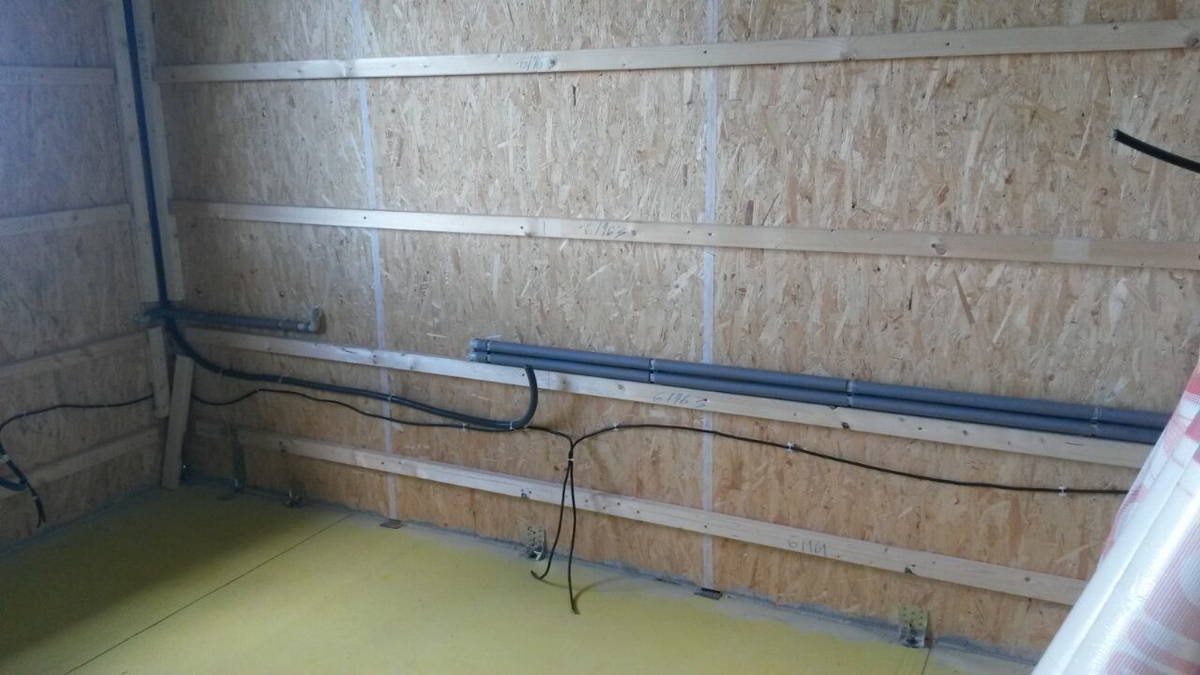

14.9.2015 provádíme rozvody elektřiny a vody v instalačních předstěnách a jednostranně zaklopených příčkách

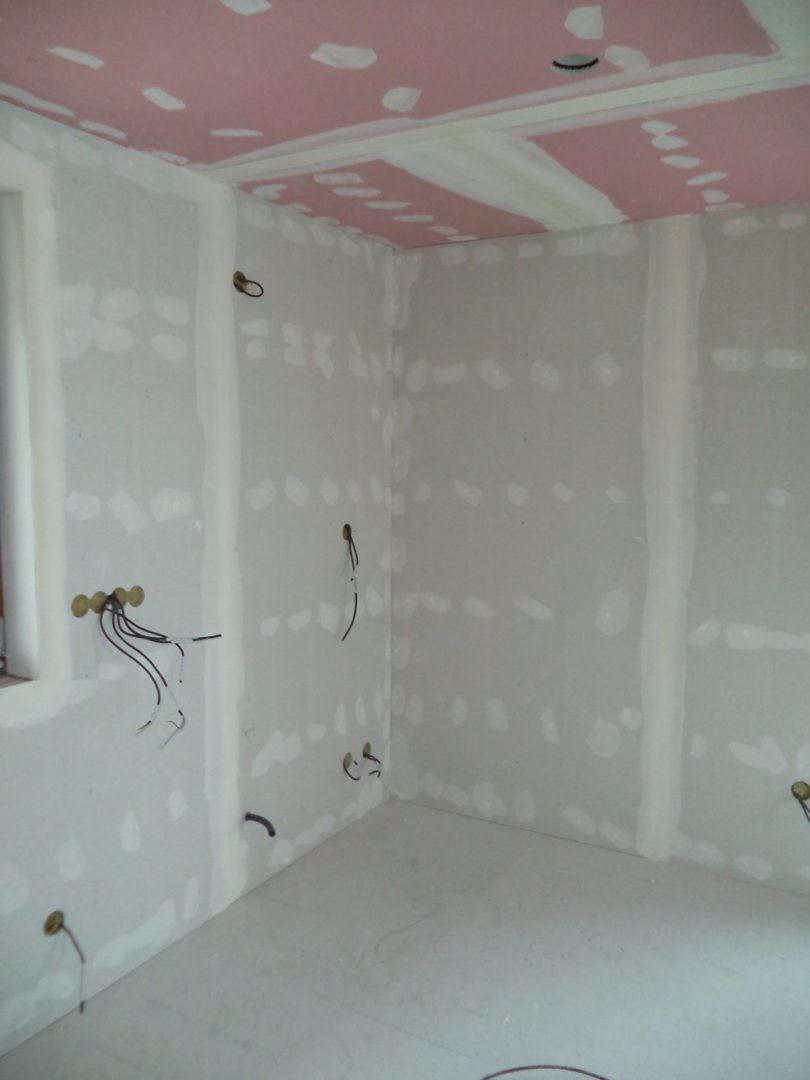

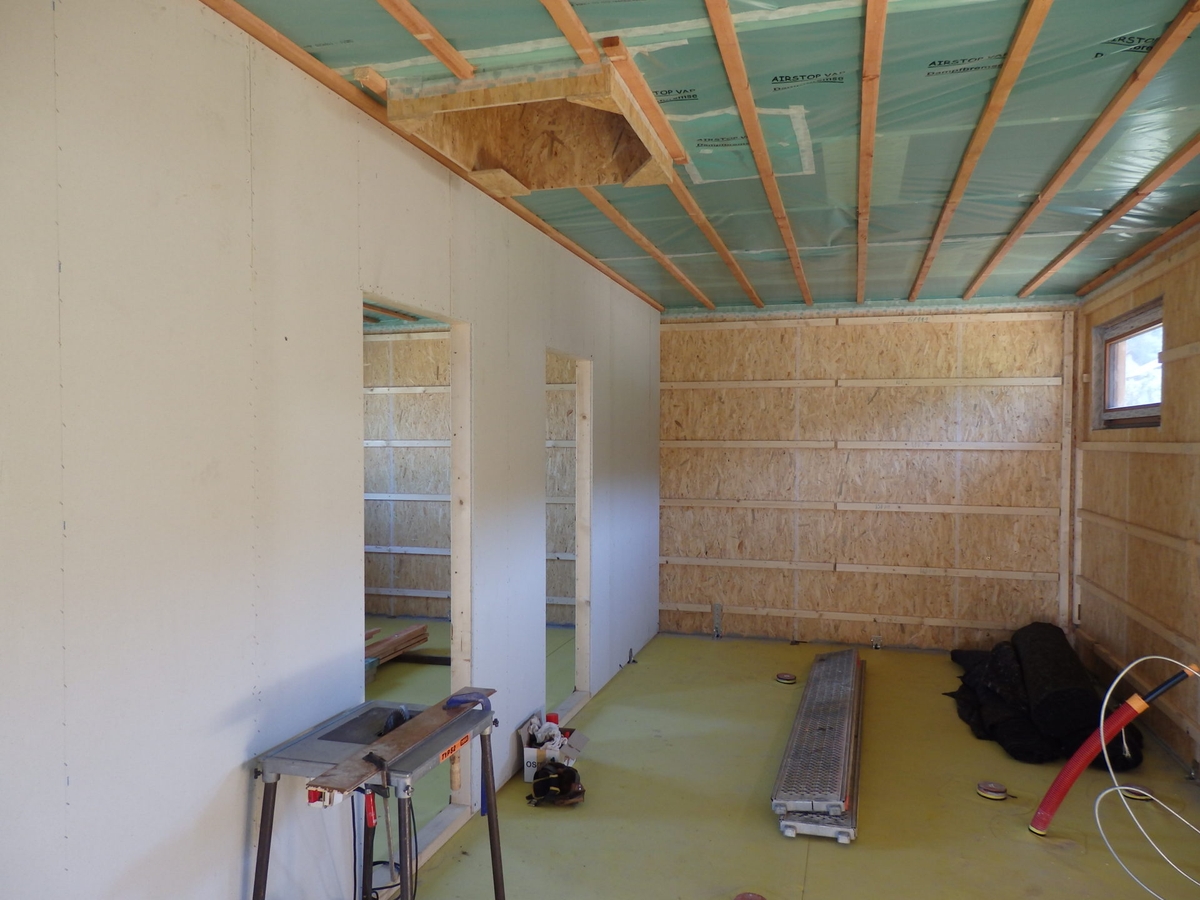

21.9.2015 začínáme SDK záklopem stropů, zateplujeme instalační předstěny tepelnou izolací tl. 40 a 60 mm, provádíme záklop příček a stěn Fermacell deskami.

23.9.2015 montují se garážová vrata firmy Trido.

26.9.2015 skládáme tepelnou izolaci podlahy a provádíme montáž suché podlahy Fermacell

5.10.2015 babí léto vrcholí, nastupují fasádníci

8.10.2015 na stavbu se vrací elektrikáři a vodaři, aby vytáhli rozvody do krabiček, hromosvod

9.10.2015 montáž nuceného větrání (vzduchotechniky) Aereco

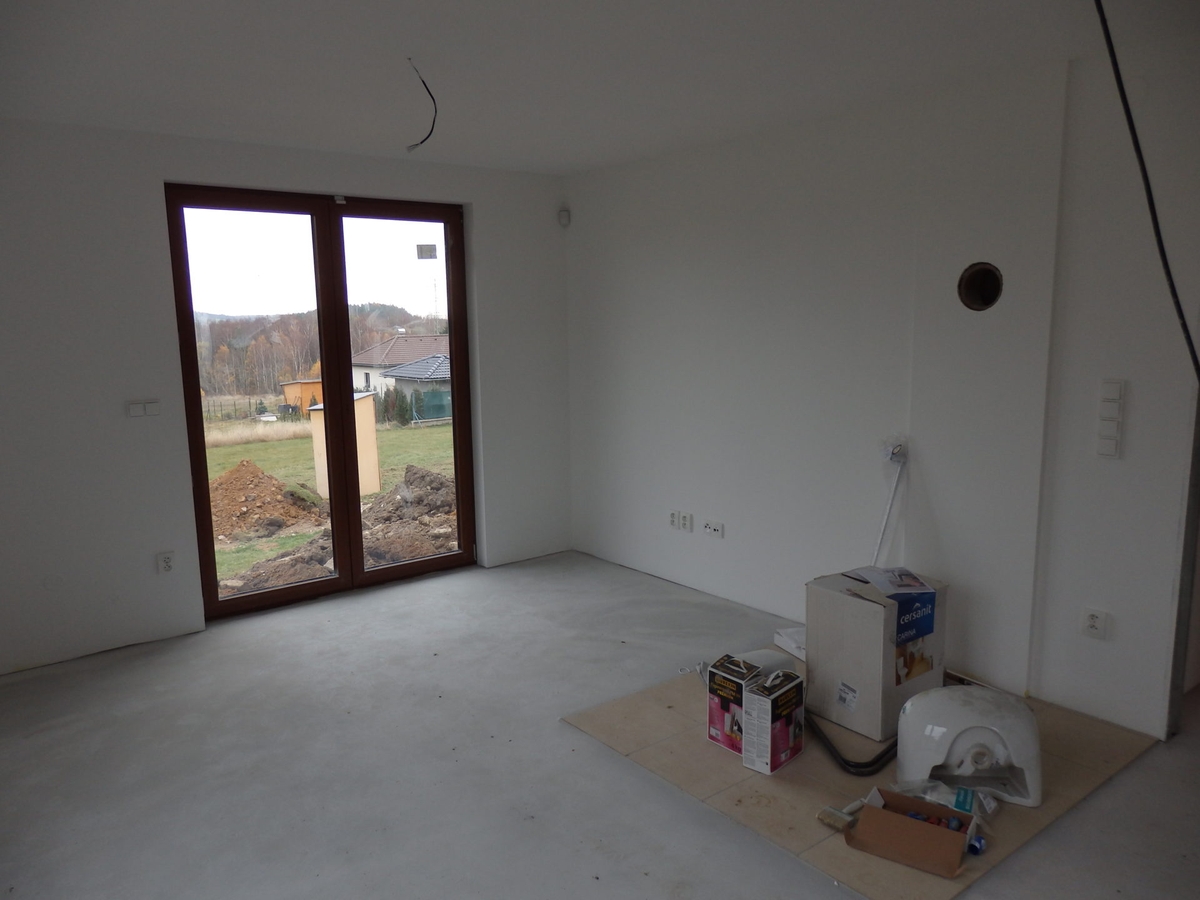

12.10.2015 výmalba

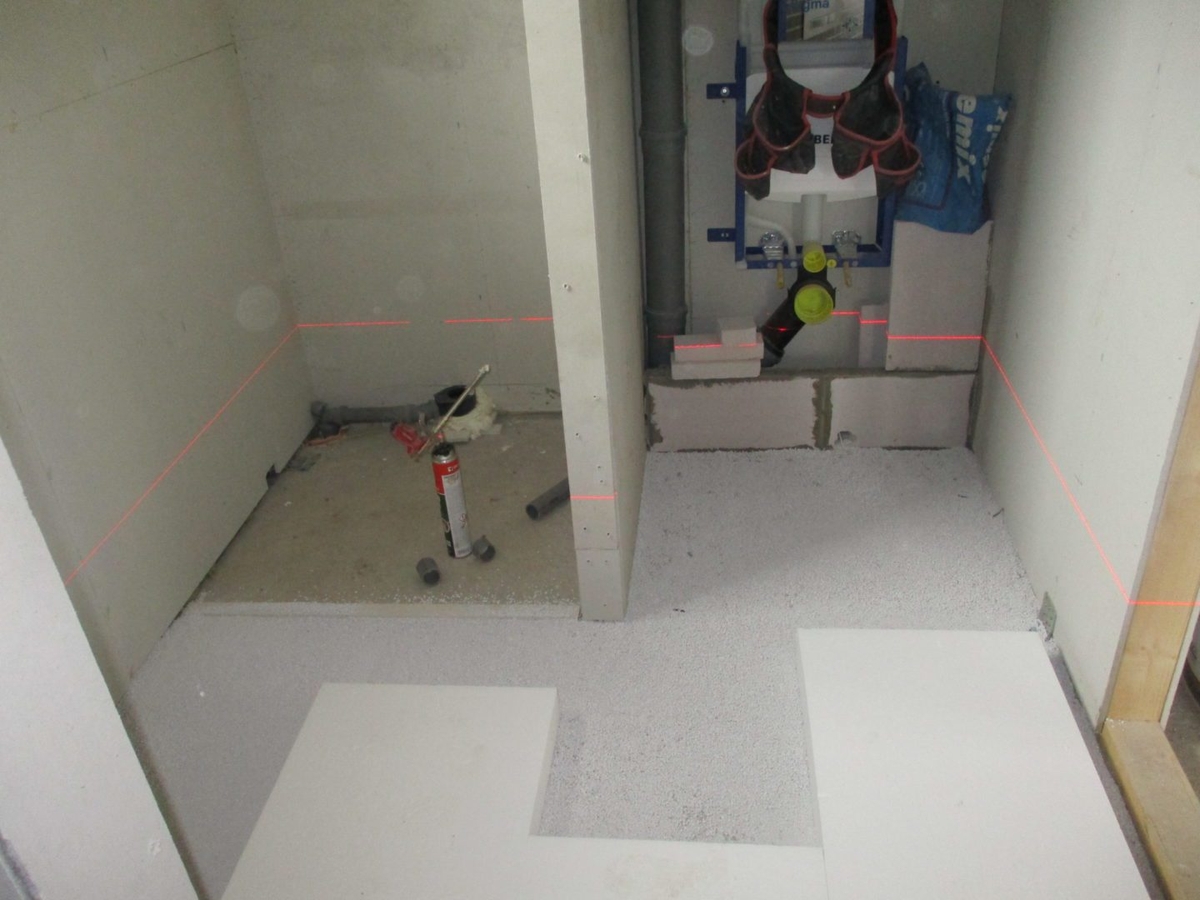

15.10.2015 začínáme s interiéry, hydrostěrka v koupelnách

20.10.2015 zatažení topný drátů v koupelně a zádveří do lepidla

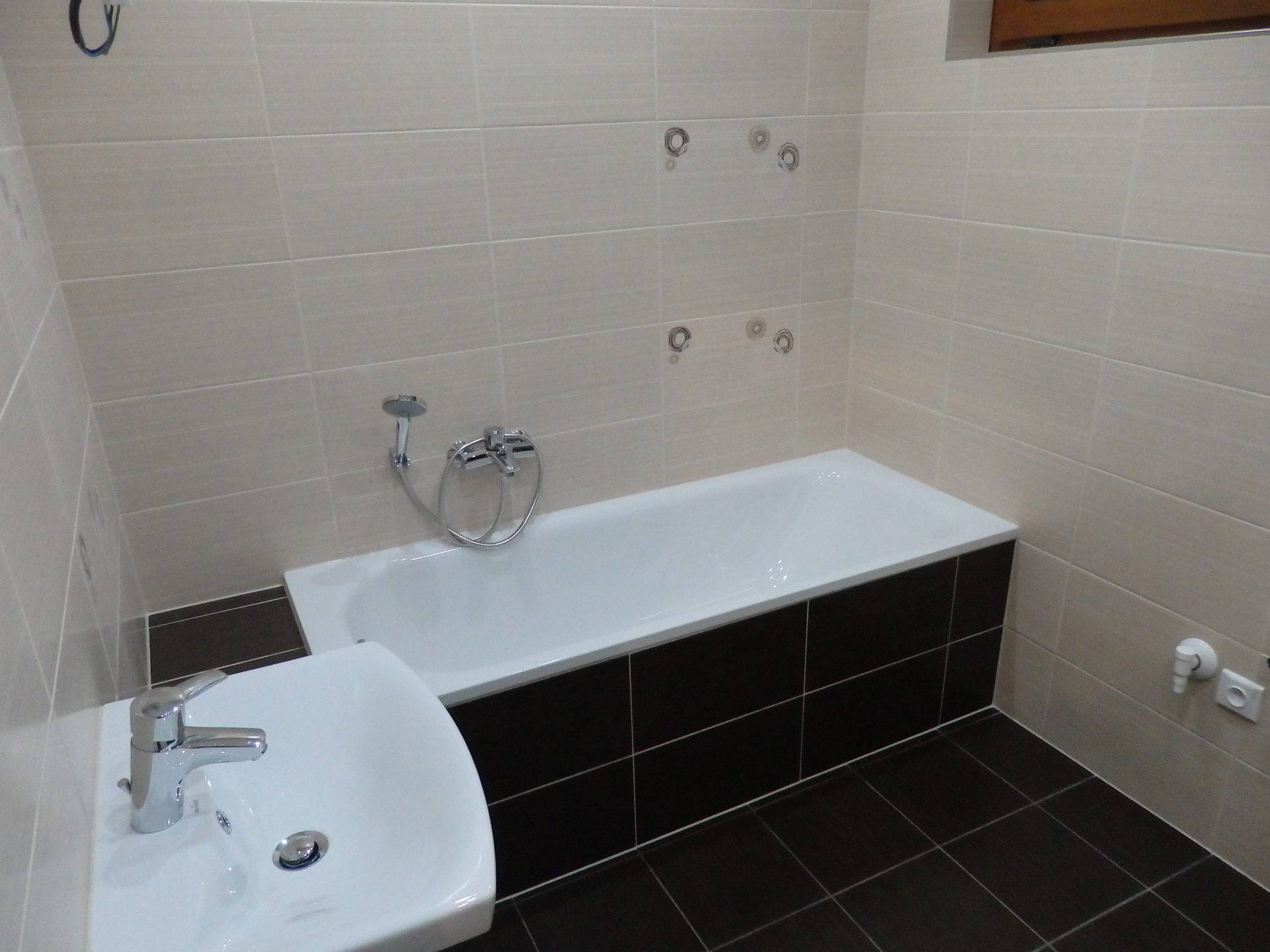

26.10.2015 v tomto týdnu montáž dlažby, obkladů a sanity

29.10.2015 nivelace pod PVC

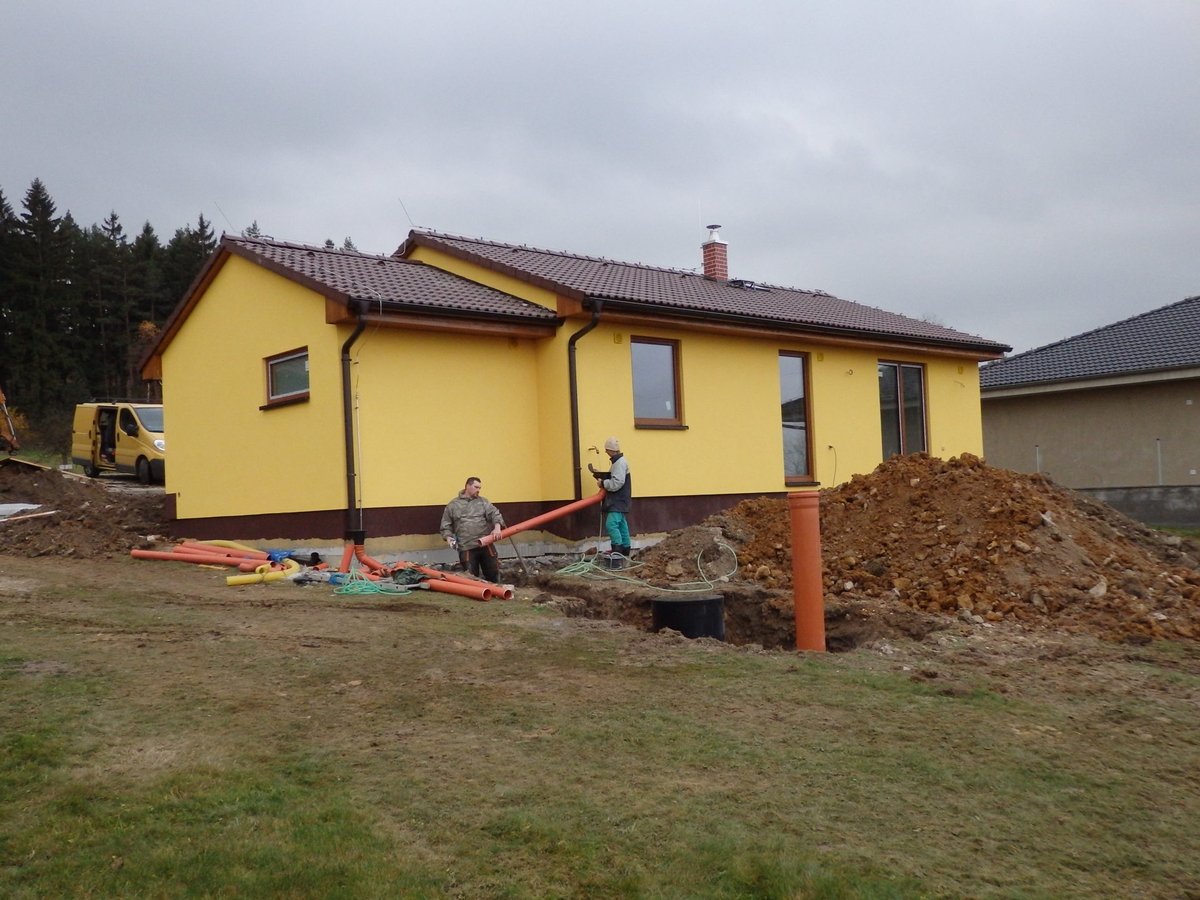

10.11.2015 přípojka vody

11.11.2015 přípojka elektřiny, kompletace, dům topí, svítí a je naistalován zabezpěčovací systém

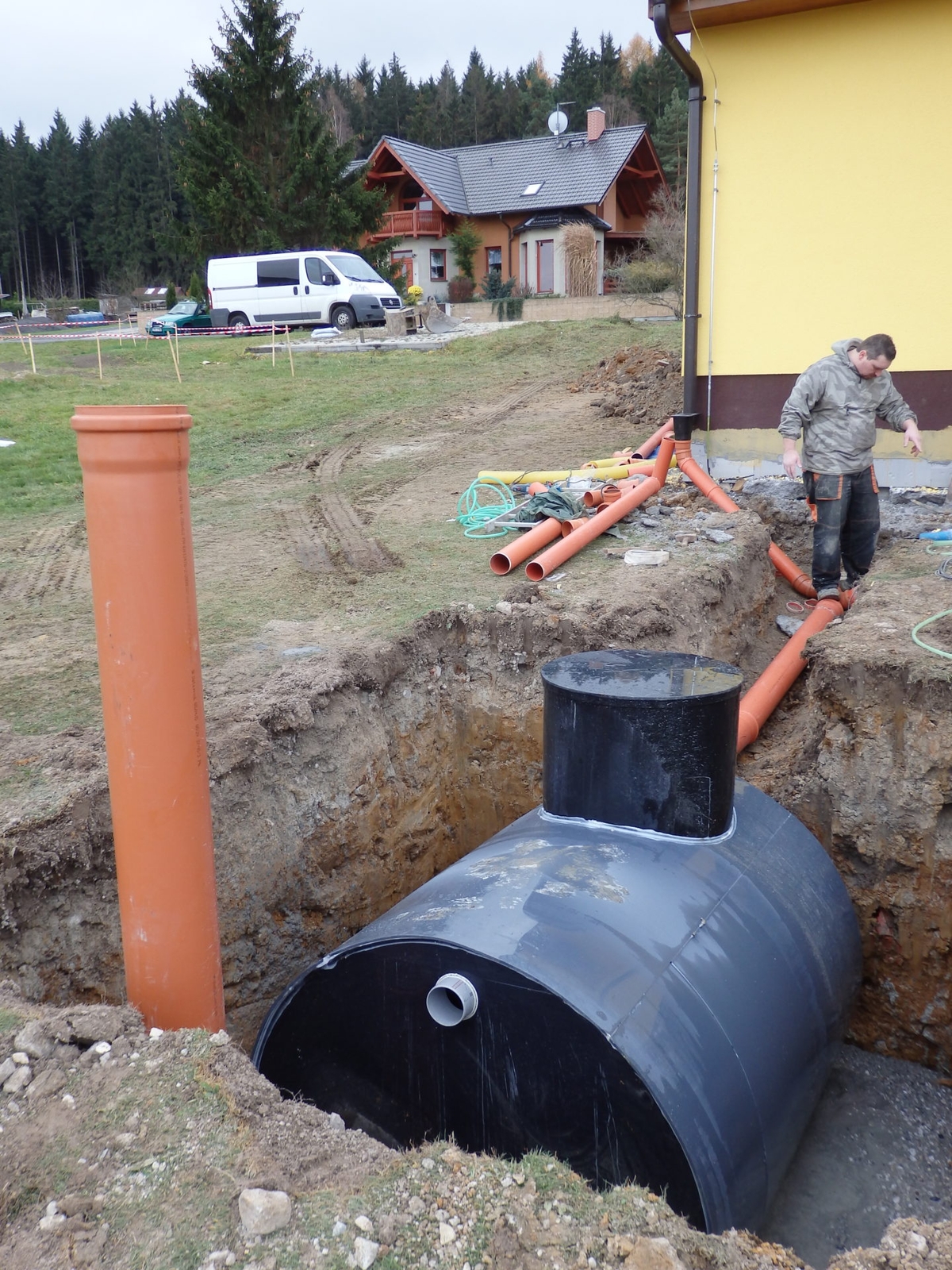

12.11.2015 instalace domací ČOV a jímky na dešťovou vodu

13.11.2015 dopojení do dešťové kanalizace, dodání krbových kamen

16.11.2015 pokládka podlahové krytiny - PVC

17.11.2015 montáž krbových kamen

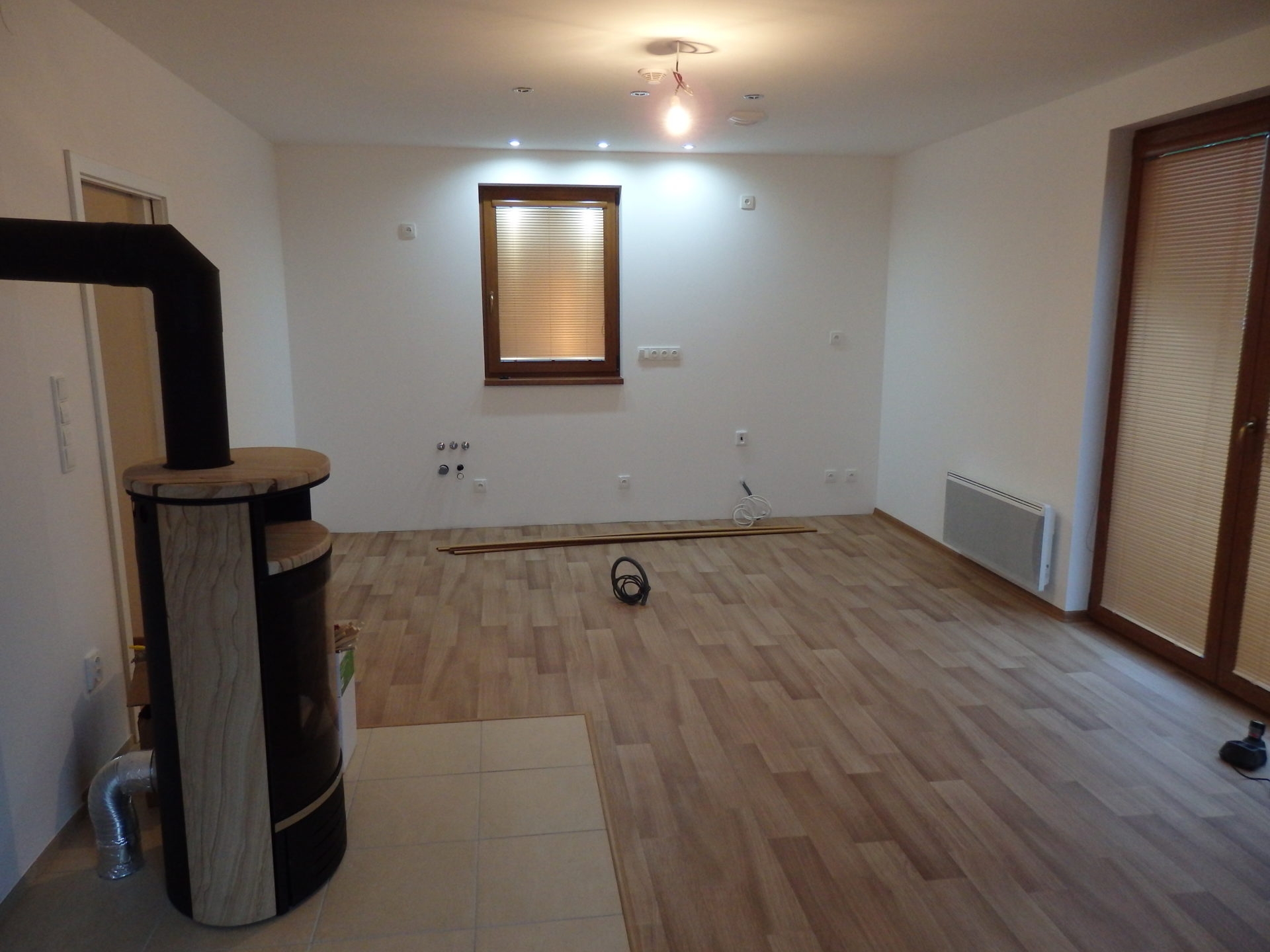

18.11.2015 montáž interiérových dveří

19.11.2015 kompletace a dokončení interiérů

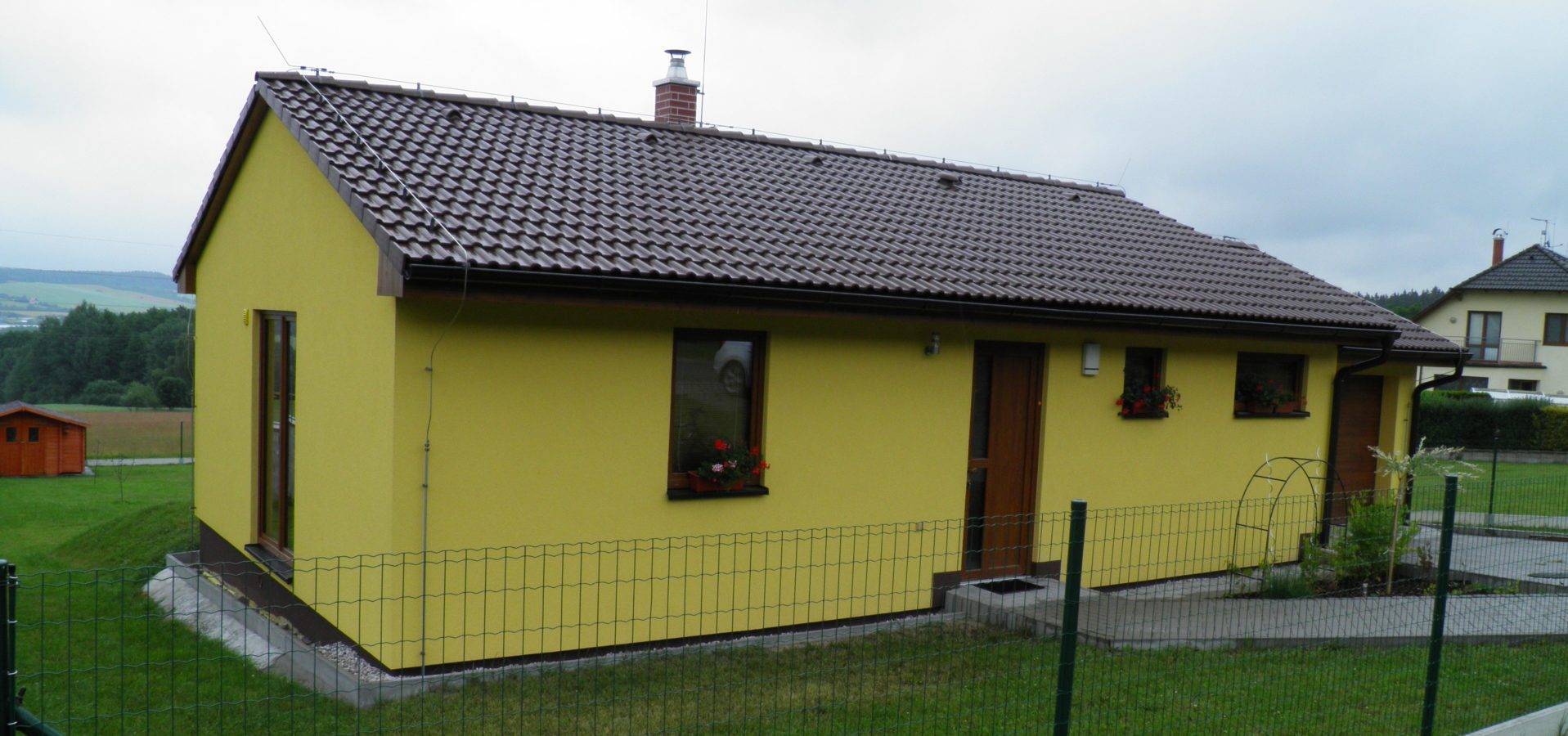

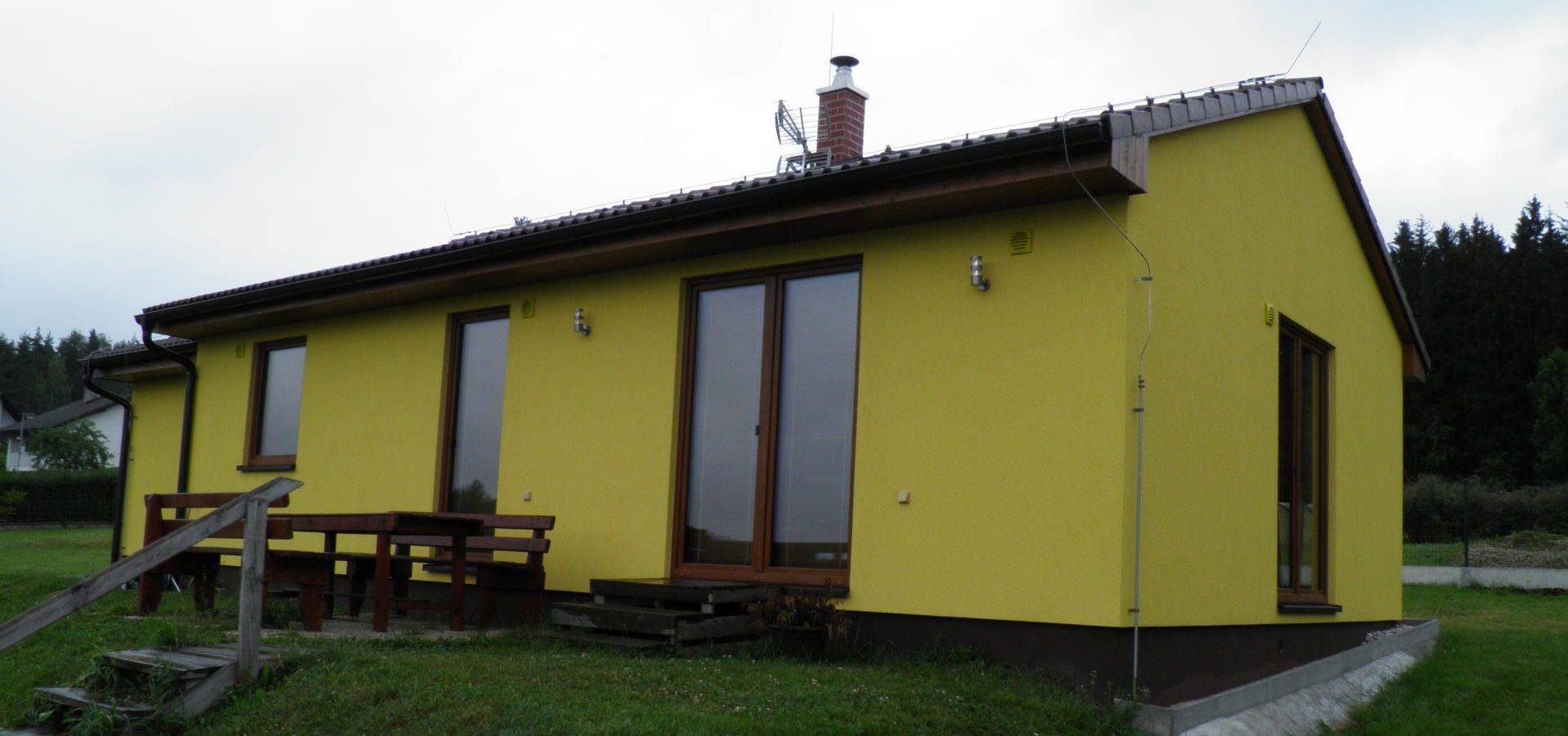

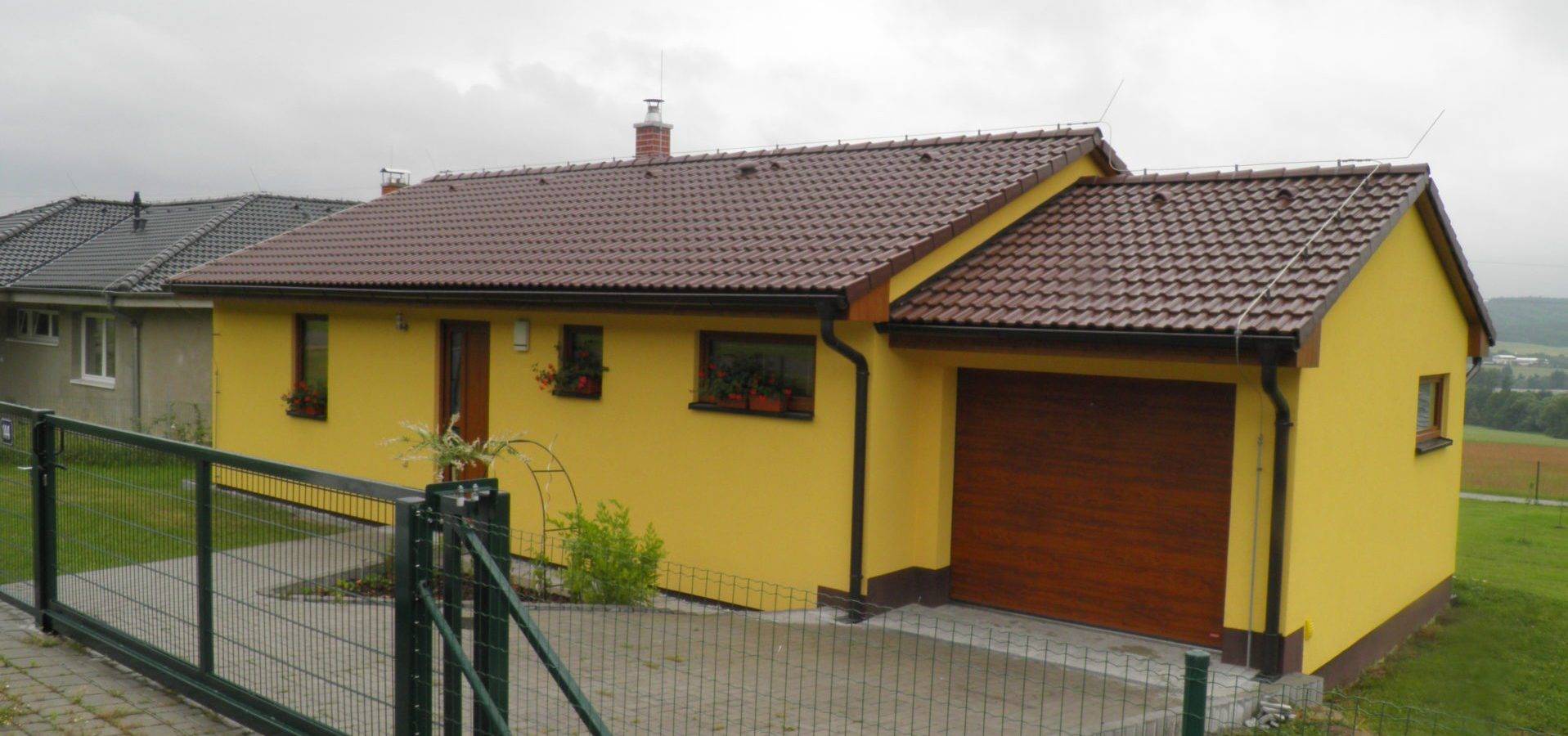

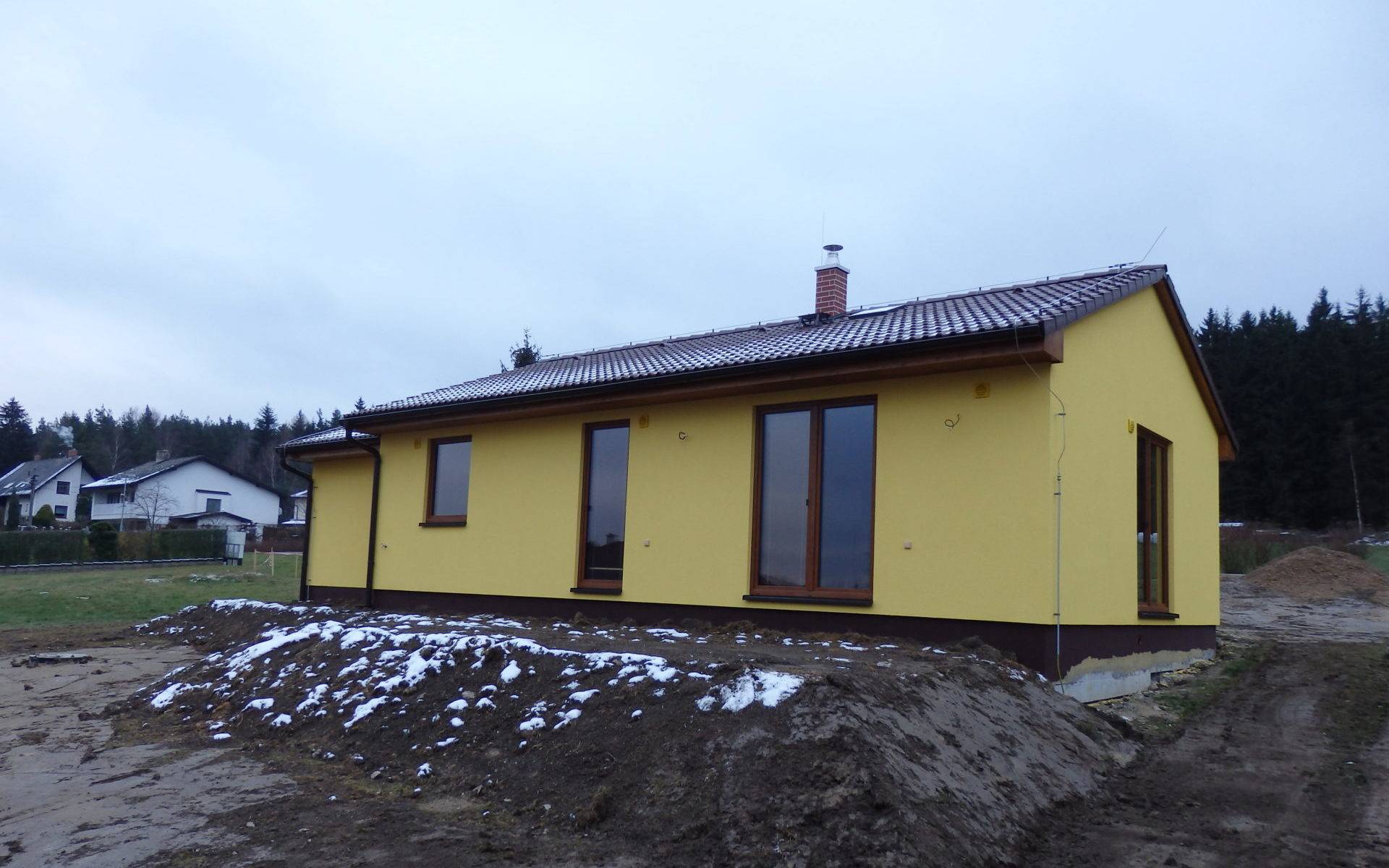

23.11.2015 úklid a vyčištění stavby, předání stavby
